Vezérvonal-alappontozás: útmutató

  • Frissítve

A vezérvonal-alappontozás bemutatása

A vezérvonal-alappontozás célja

Előfordul, hogy az alappontokra való hivatkozás nem praktikus, mert a földmérő vagy a generálkivitelező nem határozott meg alappontokat az állomásozáshoz. Ehelyett – ahogy ez a legtöbb munkaterületen megszokott – a mérési referenciaként a vezérvonalakat, például a talajon megjelölt tengelyvonalakat kell használni. Ilyenkor a vezérvonal-alappontozás praktikusabb, mint az alappont-alappontozás.

Ezenkívül néha azért is előnyösebb a vezérvonalakat használni az alappontok helyett állomásozási referenciaként, mert a munkaterületen dolgozó összes szakág ugyanazt a vonalrajzot „húzza”, vagyis használja a kitűzéshez.

A felhasználási módot Ön választhatja meg, de mivel ez bizonyos esetekben hasznos állomásozási megoldás lehet, a HCL szoftverben is elérhető.

Ne feledje, hogy a vezérvonal-alappontozáshoz CAD-fájllal vagy vonalrajzzal kell dolgoznia a projektben, mivel a mérőállomás a digitális terven belül fog elhelyezkedni a mérési alkalmazásokhoz.

Ha nem biztos abban, hogy az Ön helyzetében a vezérvonalas vagy az alappontos állomásozás a megfelelőbb, először érdemes lehet az alappontos állomásozást választani, mivel ez a legelterjedtebb, és általában ezt tekintik a legpontosabb opciónak.

Útmutató, 1. lépés: A vezérvonal-alappontozás megnyitása

A kezdőképernyőn egyszerűen nyissa meg a Vezérvonal-alappontozás alkalmazást az állomásozási folyamat megkezdéséhez.

Figyelje meg, hogy ekkor a szoftver figyelmezteti: mivel nem alappontokon végez állomásozást, a kitűzés pontossága teljes mértékben annak a vonalrajznak a pontosságától függ, amelyen az állomásozást végzi. Az alábbiakban további információt talál arról, hogyan becsüli meg a mérőállomás a helyzetét.

Útmutató, 2. lépés: Az első vezérvonal kiválasztása és mérése

Keresse meg a CAD-fájlban azt a vezérvonalat, amelyet kezdeti referenciavonalként fog használni, az alábbi példához hasonlóan:

Jelöljön ki egy tetszőleges helyet a vonal mentén, és készüljön fel a mérésre. Amikor biztos abban, hogy készen áll a vonalon található hely mérésére (és ellenőrizte, hogy a megfelelő célpont/prizma van kiválasztva), nyomja meg a piros mérés gombot.

A mérés befejezése után lépjen a vonal egy másik pontjára, és készüljön fel a vonal második pontjának mérésére. A bevált gyakorlat az, hogy a második pontot a lehető legtávolabb keresi meg ezen a vonalon úgy, hogy az továbbra is rálátásban legyen a mérőállomással, és olyan hely legyen, amelyről biztosan tudja, hogy pontosan illeszkedik a mért vonalhoz.

Ne feledje, hogy a kitűzés pontossága teljes mértékben az ezen a vonalon végzett mérések pontosságától függ. Érdekében áll, hogy a mérőállomás számára hosszú szakaszt biztosítson ebből a vezérvonalból, de csak akkor, ha tudja, hogy a vonal helyeit pontosan meg tudja mérni. Minél nagyobb a két pont között a vonal mentén mért távolság, annál nagyobb kitűzési területet használhat magabiztosan, feltéve, hogy biztos a vonalmérések pontosságában.

Miután megtalálta a vonal második helyét, kövesse a vezérlőn megjelenő utasítást, és végezze el a mérést:

Útmutató, 3. lépés: A második vezérvonal kiválasztása és mérése

Keresse meg a második vezérvonalat, amelyet az állomás beállításához szeretne használni. Fontos megjegyezni: ennek a vonalnak metszenie kell az elsőként kiválasztott vezérvonalat. Ha nem metszi, az állomásozási folyamat nem fog működni. A példámban olyan vezérvonalat választottam, amely 90°-os szögben keresztezte az elsőt. Kövesse az utasítást, és mérje meg az első pontot ezen a vezérvonalon az Ön által választott helyen.

Kövesse ismét az utasításokat, és mérje meg a második pontot ezen a vezérvonalon, a 2. lépésben leírt tanácsot követve: mérje meg a lehető legtávolabbi olyan pontot a vonalon, amelyről biztos abban, hogy pontos lesz. A lépés befejezésekor a jobb oldali mérések lapon 4 pontot kell látnia. A rendszer megjeleníti azt a szöget, amellyel a mérőállomás elfordult (HA és VA), valamint az egységtől mért távolságot, amelynél a pontokat mérte (SD).

Ha az állomás beállítása nem megfelelő volt (nem volt elég pontos, vagy a kiválasztott vonalak nem metszik egymást), a mérőállomás figyelmezteti, hogy nem fejezheti be az állomásozási folyamatot, és más kiválasztással újra kell próbálkoznia.

Útmutató, 4. lépés: Az állomás helyének kiválasztása

Ha elvégezte a 2 vonal szükséges 4 mérését, meg kell adnia, hol található a mérőállomás. Ön tudhatja, hogy a vonalrajzhoz képest hol található, de a mérőállomás nem. Csak azt tudja, hogy 2 vonalat mért, és hogy technikailag a projekt két lehetséges helyének egyikén lehet.

Az alábbi képernyőképen tudom, hogy a vonalrajzhoz képest az a hely, ahol a vonalakat mértem, az „S1” hely, ezért erre fogok kattintani:

A kattintás után megjelenik a mért vonalakhoz tartozó távolságok vizuális ábrázolása:

A szoftver annyi vizuális segítséget biztosít, amennyi szükséges annak biztosításához, hogy pontos állomásozást érjen el, és tisztában legyen a folyamat során végrehajtott minden egyes lépéssel.

Ha engedélyezve van, egy zöld kört is látni fog, amely az Ön által beállított tűréshatárokon belül eső ajánlott kitűzési területet jelöli.

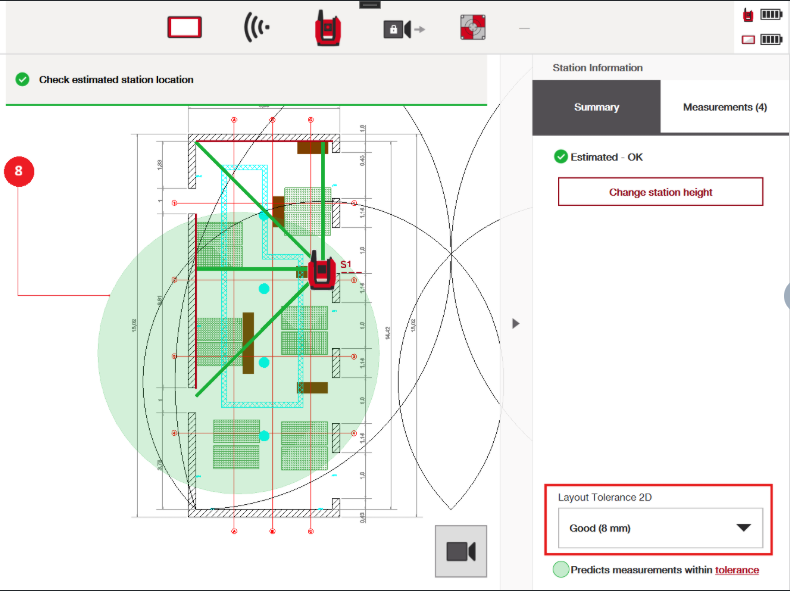

Példaként az alábbi kép azt mutatja, hogy a felhasználó 8 mm-es kitűzési tűrést választott, a szoftver pedig jelzi azt a kitűzési területet, ahol ez a tűrés a végzett vonalmérések alapján tartható:

Útmutató, 5. lépés: Az állomásozási hibák ellenőrzése

Ezen a vizuális ábrázoláson kívül a mért pontok „értékei” is jelzik a mérések lehetséges pontatlanságait, az alábbi képernyőképhez hasonlóan:

Figyelje meg, hogy a méréseimben a „Line2Pt2” pontig nem látható pontatlanság – ennél a pontnál a rendszer azt mutatja, hogy 7 mm-es északi eltérés van attól a helytől, ahol a pontnak lennie kellene, ha pontosan követte volna a vonalak terv szerinti helyzetét.

Az állomásozási pontatlanságok megértése

Fontos megjegyezni, hogy a szoftver csak az utolsóként mért pontban számítja ki a vonalak pontatlanságait. A gyakorlatban ez azt jelenti, hogy az állomásozás kiszámításakor a szoftver „feltételezi”, hogy az 1. vonal mérése tökéletesen pontos a tervhez képest, és hogy a második vonal első pontját szintén tökéletesen pontosan mérték a tervhez képest. Ha a pontok között bármilyen pontatlanság van, az valamilyen módon az utolsóként mért pontban fog megjelenni.

Másképpen fogalmazva:

  1. Az első vonal első két mért pontja létrehozza a „referenciavonalat” – és a számítás szempontjából a rendszer a mérés módja alapján a tervhez képest pontosnak tekinti.
  2. Amikor a második vonal első pontját megméri, a szoftver azonnal meghatározza, hogy ez a második vonal hol helyezkedik el a térben, és pontosan megjeleníti, hogy a tervfájl által jelzett szögben hogyan metszené ez a vonal az első vonalat.
  3. Amikor megméri a végső pontot (a 2. vonal második pontját), a mérőállomás lényegében azt mondja: „feltételezve, hogy az első 3 pontot tökéletesen mérték, ez a vonal az imént mért pontnál a tervhez képest bizonyos mértékben eltérő és pontatlan”.

A fenti három állítás miatt tekintik pontosabbnak az alappontok használatát az állomásozás során, mivel az alappontok rögzített koordinátákkal rendelkeznek, és méréskor ellenőrizhetők egymáshoz viszonyított helyzetük, egymástól és a mérőállomástól való távolságuk alapján. Az ilyen mérések hibái – ha vannak – minimalizálódnak, és eloszlanak minden mért érték között. A földmérők ezt néha „redundanciának” nevezik.

A vezérvonal-alappontozásnál ez a „redundancia” nem létezik: az állomás feltételezi, hogy az első három pont pontos a tervhez képest, és ennek megfelelően határozza meg a helyzetét. A negyedik mért pont azt jelzi, hogy hiba van a vezérvonalak között, de a végfelhasználó feladata annak meghatározása, hogyan vizsgálja ki vagy mérsékelje ezt. A vezérvonal-alappontozással minden bizonnyal lehetséges a pontos kitűzés, de a pontosság megőrzéséhez elengedhetetlen annak megértése, hogyan működik az állomásozási folyamat, és mit jelentenek az adatok a folyamat során.

A cikk alján több példát is talál arra, hogyan kell értelmezni az állomásozás pontosságát. Összefoglalva ne feledje: a kitűzés pontossága az állomásozás pontosságától függ – keresse meg a vonalakon azokat a legjobb mérési helyeket, amelyek praktikusan használhatók. Optimalizálja a használni kívánt kitűzési területet, ugyanakkor csökkentse az állomásozási hibákat az Ön által választott tűréshatárra. Ez azt jelentheti, hogy a kitűzés integritásának megőrzése érdekében a kívántnál kisebb területen dönt a kitűzés mellett.

Hogyan vizsgálhatja ki a lehetséges pontatlanságokat?

A vezérpontok és vezérvonalak pontosságának ellenőrzésére több módszer is rendelkezésre áll – átfogó áttekintésért tekintse meg ezt a cikket.

Alapszintű hibakeresési lehetőségként egyszerűen használja a táblagépen elérhető koordinátageometriai (COGO) funkciókat a digitális fájlban szereplő objektumok mérésének ellenőrzéséhez, valamint használja a hiányzó vonal alkalmazást a mérések ellenőrzéséhez, amelyet állomásozás nélkül is elvégezhet.

COGO-alkalmazások:

Hiányzó vonal alkalmazás:

Útmutató, 6. lépés: Az állomásmagasság beállítása (ha szükséges)

Ha magasságokkal dolgozik, be kell állítania az állomásmagasságot. Az állomásmagasság beállításával kapcsolatos további segítségért tekintse meg ezt a cikket. A jobb oldalon, az „Összegzés” lapon található „állomásmagasság beállítása” gomb megnyomása azonban végigvezeti a folyamaton.

Ha nem dolgozik magasságokkal, lépjen a felső részen található beállítások fogaskerekéhez, és kapcsolja ki a magasságokat (vagy szükség esetén kapcsolja be őket). Kikapcsolt magasságok esetén az állomásmagasság lépés sem jelenik meg.

Megjegyzés: ha a folyamat során beállította az állomásmagasságot, később bármikor visszatérhet, és módosíthatja, ha hibát vétett. Ezt megteheti az állomásozási folyamat során, vagy az állomás befejezése után a kezdőképernyőn található állomásmagasság szerkesztése gombbal. Lásd az alábbi képernyőképeket:

Útmutató, 7. lépés: A „Shift Station” lehetőség megfontolása

Amint azt ez a cikk is tárgyalja, hasznos lehet az állomás koordinátahelyének eltolása. Ez a lehetőség csak a vezérvonal-alappontozásnál érhető el, és akkor használható, ha tisztában van azzal, hol vannak a hibák a vezérvonalakban. A Shift Station lehetővé teszi, hogy az állomásozás után módosítsa a kiszámított mérőállomás-koordinátákat, és így remélhetőleg mérsékelje a tervezett vezérvonalak és a terepen mért vonalak között felfedezett hibákat.

További információért tekintse meg a Shift Station című cikket.

Útmutató, 8. lépés: A mérési alkalmazások elindítása

Az állomás most már koordinátahellyel rendelkezik a CAD-fájlon, és folytathatja a mérési alkalmazások használatát.

Gyors hasznos tipp:

Előfordulhat, hogy inkább alappontokon szeretne állomásozni, de bármit is tesz, az alappontok nem tűnnek pontosnak. Hibakeresési módszerként az egyik lehetőség az, hogy ideiglenesen vezérvonalak alapján állítja be az állomást, hogy kiderüljön, segít-e azonosítani a helytelenül elhelyezett alappontokat. Bár előfordulhat, hogy a vezérvonal-alappontozás után nem szeretne kitűzést vagy hivatalos mérési alkalmazásokat végezni, ez jó módszer lehet a figyelmet igénylő lehetséges problémák vizsgálatára.

Példák az állomásozási hibák megértéséhez:

Ne feledje, hogy a vezérvonal-alappontozási folyamat hibája csak a vezérvonal-alappontozási folyamat végső pontján jelenik meg. Az alábbiakban példákat talál arra, mit fejez ki ez a hiba.

Megjegyzés: annak ellenére, hogy a szoftver csak az állomásozási folyamat végső pontján jeleníti meg a hibát, valószínű, hogy a hibák az állomásozási folyamat bármely pontjából származhatnak; ezt a végfelhasználónak kell megfigyelnie és kivizsgálnia.

Line2Pt2 dN = 7 mm:

Így számította ki ezt a mérőállomás vizuálisan:

A lila pontokat (az 1. vonal 1. és 2. pontját) pontosnak és referenciának tekinti a rendszer. A 3. pont (kék) meghatározza, hogy a 2. vonalnak hol kell lennie a térben, és a mért helyén pontosnak tekinti. A 4. pont a második vonal utolsó mért pontja, amely 7 mm-rel északra tér el a piros X-től, vagyis attól a helytől, ahol a vonalnak lennie kellett volna.

L2Pt2 dE = -7 mm:

Így számította ki ezt a mérőállomás vizuálisan:

A lila pontokat (az 1. vonal 1. és 2. pontját) pontosnak és referenciának tekinti a rendszer. A 3. pont (kék) meghatározza, hogy a 2. vonalnak hol kell lennie a térben, és a mért helyén pontosnak tekinti. A 4. pont a második vonal utolsó mért pontja, amely 7 mm-rel nyugatra tér el a piros X-től, vagyis attól a helytől, ahol a vonalnak lennie kellett volna.

L2Pt2 dN = 4 mm, dE = -4 mm

Így számította ki ezt a mérőállomás vizuálisan:

A lila pontokat (az 1. vonal 1. és 2. pontját) pontosnak és referenciának tekinti a rendszer. A 3. pont (kék) meghatározza, hogy a 2. vonalnak hol kell lennie a térben, és a mért helyén pontosnak tekinti. A 4. pont a második vonal utolsó mért pontja, amely 4 mm-rel északra tér el (magasabban van annál, ahol a tervezett vonalnak lennie kellene), valamint 4 mm-rel nyugatra tér el (balra található attól a helytől, ahol a tervezett vonalnak lennie kellene).

Záró megjegyzés:

A végső pont eltérései valószínűleg az összes mérésben előforduló hibák valamilyen kombinációjából származnak. Ennél az állomásozási alkalmazásnál azonban a hiba csak a végső pontban jelenik meg. Mivel most már remélhetőleg megértette, hogyan értelmezi a mérőállomás ezt a hibát, eldöntheti, hogyan folytatja az alkalmazások használatát.
